    2月20日上午,省委書記、省新冠肺炎疫情防控指揮部指揮長應勇抵達由武漢城投集團公司組織建設的漢口北方艙醫院項目現場,實地調研醫院建設情況。省委常委王賀勝,省委常委、武漢市委書記王忠林參加調研。

    市城投集團公司黨委書記、董事長金國發匯報了方艙醫院建設情況,重點介紹了“三區兩通道”、新風系統設置及建設進展等。





    省、市領導調研結束后,金國發同志和市城投集團公司副總經理兼譽城集團公司董事長盛華第一時間組織召開現場工作會,傳達了應勇、王賀勝、王忠林同志調研工作要求,督促各參建單位加大人員、設備投入,抓緊完成新風系統等配套設施設備到貨安裝,盡快完成項目改造建設收尾、移交使用。

    20日晚上,金國發同志再次趕到現場督導檢查項目建設情況。



    2月21日上午,金國發同志會同市政府重點辦副主任周大鴻檢查漢口北方艙醫院建設情況,提出各參建單位要繼續全力推進工程收尾、盡早交付。



    隨后,市城投集團公司董事余靖玲來到漢口北方艙醫院,與盛華同志一道檢查工程建設情況。余靖玲同志重點查看了消防安全設備、盥洗室、淋浴房布置情況,要求參建各單位在保證質量的前提下加快施工進度,同時要做好個人防護。



    截至今日下午5時,譽城集團及所屬譽城千里建工負責建設的漢口北方艙醫院主體工程基本完工,目前正全力實施CT電源、新風系統、廁所消排系統及彩鋼防護棚等工程。

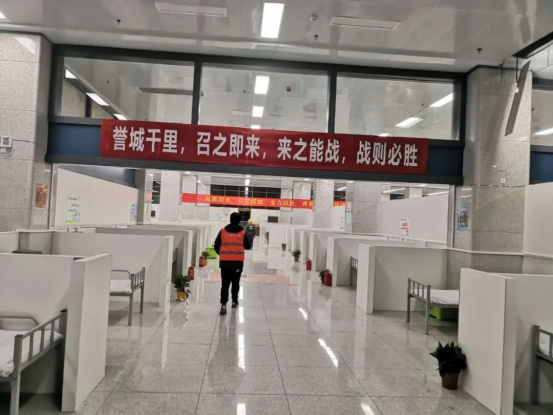

    2月21日譽城集團及所屬譽城千里建工投入管理人員50人,組織作業隊伍265人。目前已累計完成地面垃圾清理、地面混凝土休整、垃圾清運15000平方米,完成地膠鋪貼10000平方米,完成墻面板、艙室隔斷生態木芯板加工安裝17000平方米。完成床鋪拼裝擺放827張(現場實點數量),完成配套的臥具、生活洗漱用品分發擺放,配合完成病患區線纜敷設及插座安裝,完成病患區清潔打掃,完成病患區艙室電視安裝,完成病患區綠植裝飾布置。按照新出臺的方艙醫院建設管理規范,正實施相關配套工程。

    另悉,按2月20日東湖風景區疫情防控指揮部要求,所屬譽城千里建工按新出臺的方艙醫院建設標準實施醫務出艙通道及淋浴間建設,購置安裝通風設備及淋浴設備、落實相關硬隔離措施等,設施設備安裝及相關工程計劃今晚完成。
